拓展海外市场  实现业绩增长

2022-08-01 13:33:00    来源:能源科技

通讯员  董  鑫  黄莹莹

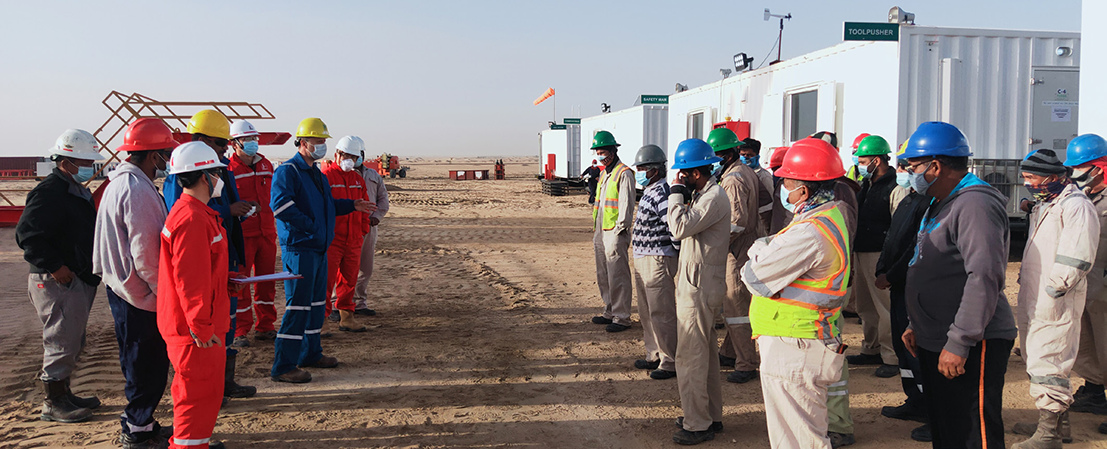

6月13日,中原石油工程公司井下特种作业公司科威特项目部SP-986队的平台经理李建正在与甲方监督进行UN-0026井施工前交底工作 ,炎炎烈日下,他的脸颊被晒得红黑。


今年以来,该项目部克服人员倒班、物资组织等方面困难,加快新机组运行,攻克施工的技术难点,不断刷新搬迁记录。


据悉,截至目前,该项目部6支队伍日费率100%,完成施工井44口,超预算9口,完成产值5313.03万元,超额完成上半年生产经营任务,实现海外业绩稳步增长。


新机组助力市场拓展进入“快车道”


“今年1月底,SP-986队在科威特北部油区实施的第一口井UN-0340井通过甲方验收并顺利开钻,比合同要求开钻日期提前47天,为甲方赢得了宝贵的时间。 ”6月13日,李建回想起此前8个月的辛苦和努力,倍感欣慰。


去年5月份,科威特项目部中标3套机组,合同期5年,甲方招标新合同,科威特项目部中标了3支队伍,而SP-986队是唯一一支新启动的队伍。


新机组设备制造期间,由于国内疫情防控形势严峻,项目部面临着设备制造慢、整修认证材料组织滞后、人员出差不便等困难。


在重重困难面前,李建和项目部组织骨干人员现场测量井口周围设施尺寸,反复推演,调整简易钻台与井架的连接方向,最终成功解决了不用拆除抽油机整体设备就能直接作业的难题,每一口井可以为甲方节约拆装抽油机设备服务费5万元。


同时,仅用时4天完成穿南、西部油区至北部油区长距离搬迁310公里、跨6个油区大门和3个公路大门的搬迁历程。


与此同时, SP-991队和SP-992队凭借着优秀的施工业绩、高效的搬迁速度以及高标准的现场管理获得甲方高度认可,均收到甲方合同延签一年确认函,延签合同总额1421万美元,为该公司完成2022年生产经营任务提供了强有力保障。


屹立在波斯湾畔的“Best Rig”


“祝贺你们获得‘南部油区Best Rig (最好的井队)’,我为你们勇敢的拼搏精神、过硬的专业技能点赞,更为你们成功拿下MG-0071高产井表示由衷感谢……”6月13日,刚刚休假回来的甲方监督Michel发来了贺信。

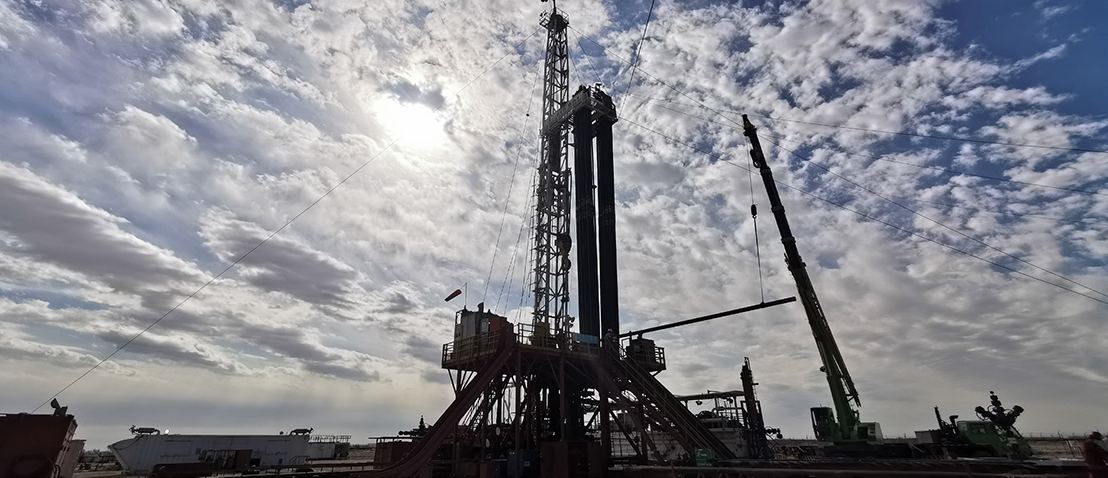

MG-0071井是科威特南部BURGAN油田的一口产能高的重点井,但因井下套管腐蚀、窜漏等复杂情况,再加上被400千伏高压线环绕,修井施工困难重重。


自2020年初开始,为修复MG-0071井,甲方曾联系多个钻修井承包商未果,成为他们的一块“心病”。


“993队曾经完成BG-0818井‘双鱼头’复杂落物的打捞、攻克了高山之上的BG-0233井、高效交出BG-1552等排井井组,相信你们有能力和办法让这口无人问津的高产井复活!”在甲方南部油区经理的充分信任和期待中,SP-993队接下了这个“烫手山芋”。


在近60天的施工期内,SP-993队共组织触电应急演练15次,靠近高压线吊装作业65次,参与吊装作业人员200余人次,实现了安全吊装零事故。


今年2月,SP-993队协调油区警察封堵公路、敲定高压线断电时间,伴随着一辆辆卡车的轰鸣,10分钟内超高设备全部安全进入井场,MG-0071井顺利开工。


SP-993队以质量闯市场、创品牌,在成就甲方的同时成就自己,在一次次攻坚啃硬中兑现了“交给我必拿下”的承诺,成为甲方眼中名副其实的“Best Rig”。


铁军速度多次刷新搬迁纪录


“对于日费制施工,搬迁速度提升是利润增长的关键点。”作为新队伍的负责人,李建感到前所未有的压力。


今年3月,SP-986队从UN-0387井完井释放,到搬上新井位、通过验收后开工,仅用8小时完成,刷新同类新钻机队伍搬迁最快纪录。


4月份,SP-986队完成科威特UN-0347井搬迁并开钻仅用时6.5小时,刷新此前保持的科威特市场牵引拖挂式钻台修井钻机8小时“搬迁安”纪录,提速18.75%。


虽然SP-986队是一支新启动队伍,设备新、人员新,首次搬迁时为28小时。但是,经过不断完善安全搬迁程序,平均搬迁时间已经降到约9.3小时。


今年1月份,第一场大雨与SP-981队在科威特的第313次远途搬家不期而遇,持续的强降雨给搬迁工作带来了前所未有的考验。


为了使搬迁工作顺利进行,科威特项目部平台经理王子海提前多次勘察路线,组织制定搬迁计划,细化班组人员分工,明确设备搬迁次序,经过近5小时的全力奋战,设备全部运到新井场,为顺利开工提供了前提保障。


此外,该项目部SP-992队还保持科威特市场XJ-650机组搬迁用时2小时的纪录。该项目部一支支队伍以精湛的技术、过硬的质量、高效的运行深耕海外市场,历练成一支召之即来、来之能战、战之必胜的中石化铁军队伍,在波斯湾畔沙漠油区树立了“中原铁军”形象。


截至目前,在千里之外的波斯湾畔,该项目部6支修井队共节约搬迁时间440小时,创收创效约175万元,日费率100%。
